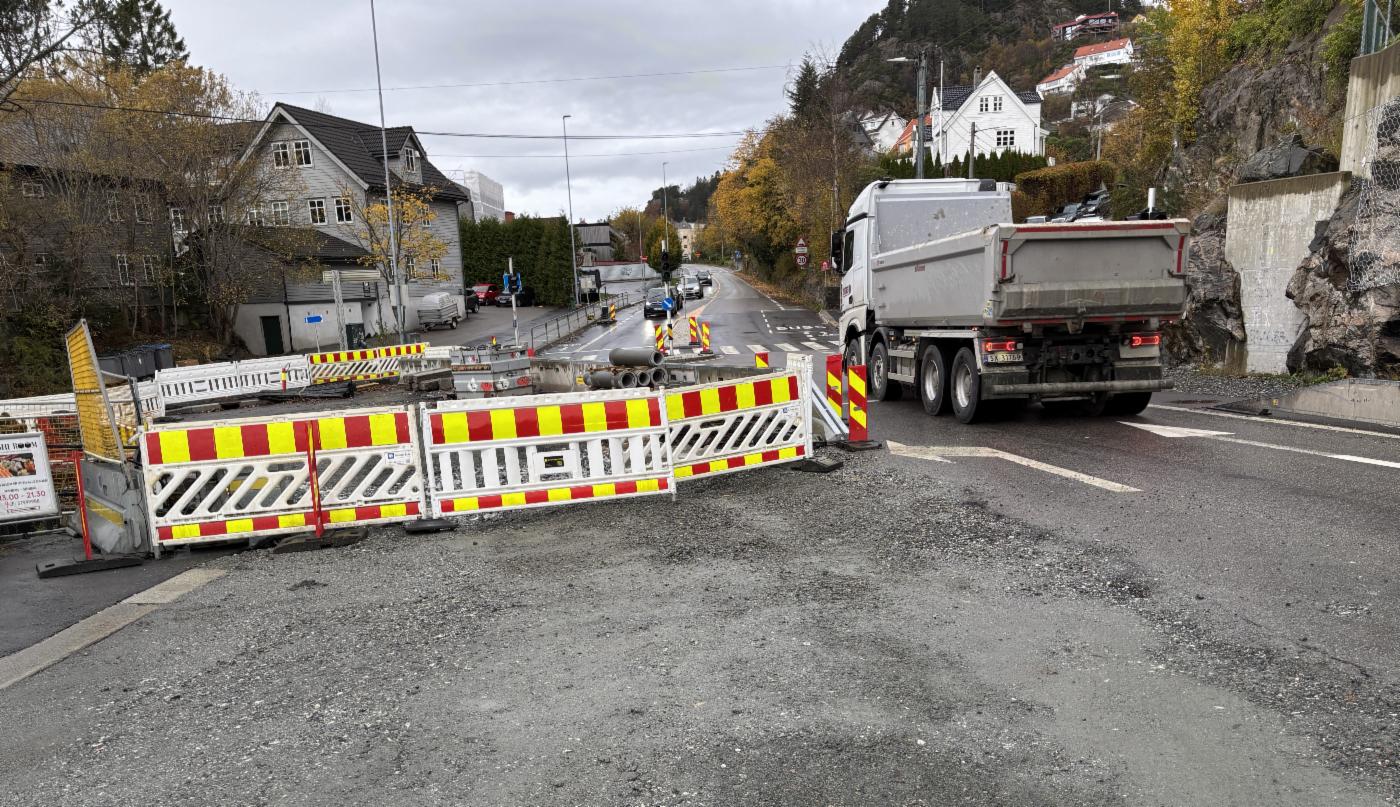

Anleggsarbeid i Breiviksbakken
Fornyingsarbeidene har nå kommet til Fase 3, og vi har nå kommet opp til Hellevegen
Bilde: Bergen Vann/Stig Lykken Nygård

Fornying av vann- og avløpsledninger i Breiviksbakken

Bergen Vann skal legge nye vann- og avløpsledninger i Breiviksbakken opp til Helleveien. Dette for å sikre en trygg vannforsyning og separere avløp og overvannsledninger.

‼️Grunnet forsinkelse på leveranse av rør, vil det være liten anleggsvirksomhet på anlegget frem til torsdag 4. september.

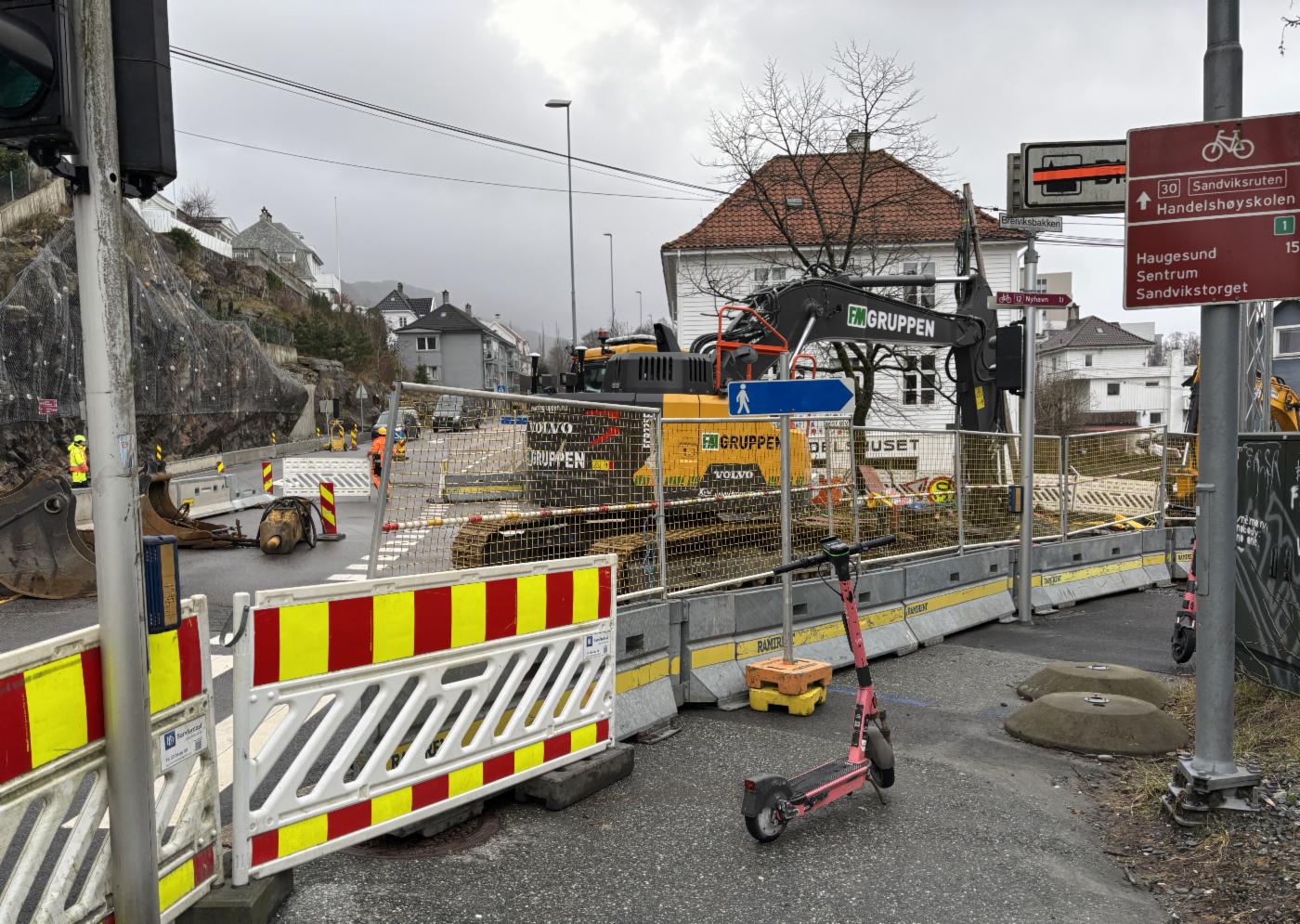

👉🏼Midlertidig endring av tilkomst til Biskopshavn legesenter

I forbindelse med utskifting av vann og avløpsledninger i Breiviksbakken/ Helleveien vil det være nødvendig å gjøre endringer i tilkomsten til Biskopshavn legekontor.

Arbeidet beveger seg nå ut i Helleveien, og tilkomst fra Helleveien/øverst i Breiviksbakken vil stenges mandag 24.02. Kjørende må da benytte seg av omkjøringsveien via Ellerhusens vei slik at de kommer til legekontoret fra Breiviksbakken i sør.

Rent vann til folk og fjord

For å sørge for rent vann til folk og fjord, fornyer vi kontinuerlig vann- og avløpsnettet vårt. Turen har nå kommet til området rundt Breiviksbakken og Helleveien.

Grunnet konkursen til den tidligere entreprenøren Vestafjell, ble prosjektet kraftig forsinket. Med de nye fremdriftsplanene forventer vi å være ferdig med prosjektet i løpet av høsten 2025. Dette avhenger også litt av arbeider BKK har med å legge om en høyspentledning. Vi vil oppdatere siden når vi vet mer.

Breiviksbakken vil være stengt for gjennomkjøring i hele anleggsperioden. Det vil også medføre noe endret mønster for fotgjengere i området, og omkjøringer vil til enhver tid bli skiltet. De berørte beboere i Breiviksbakken og Skuldvegen vil blir kontaktet direkte av oss.

I anleggsperioden vil vi i kortere perioder måtte stenge vann til abonnentene, men dette vil bli varslet i god tid.

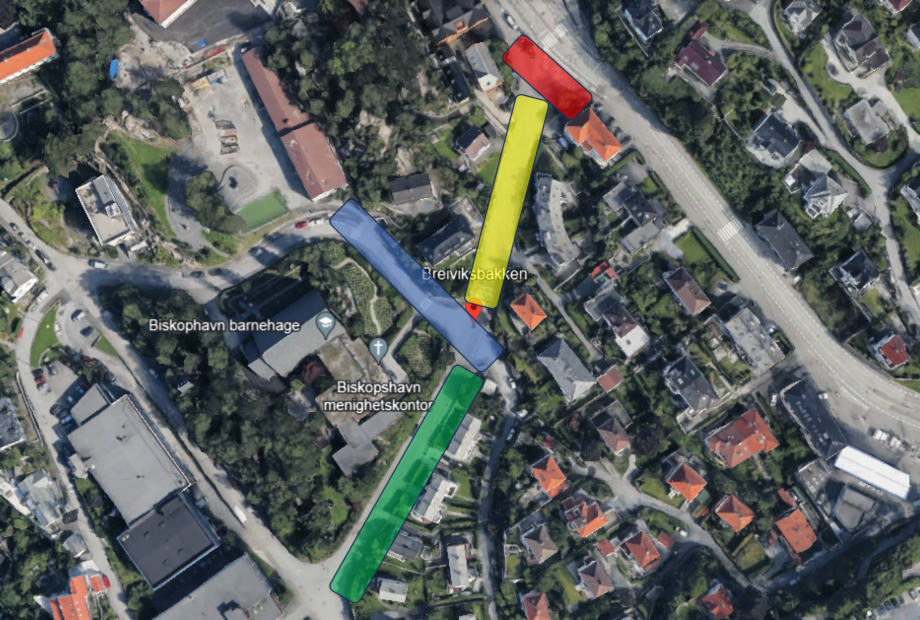

Oversiktsbilde over anleggsfasene i Breiviksbakken
Fornyingsarbeidet vil foregå i faser, hvor en fase avsluttes før vi begynner på en ny.
Bilde: Google Earth/Bergen Vann

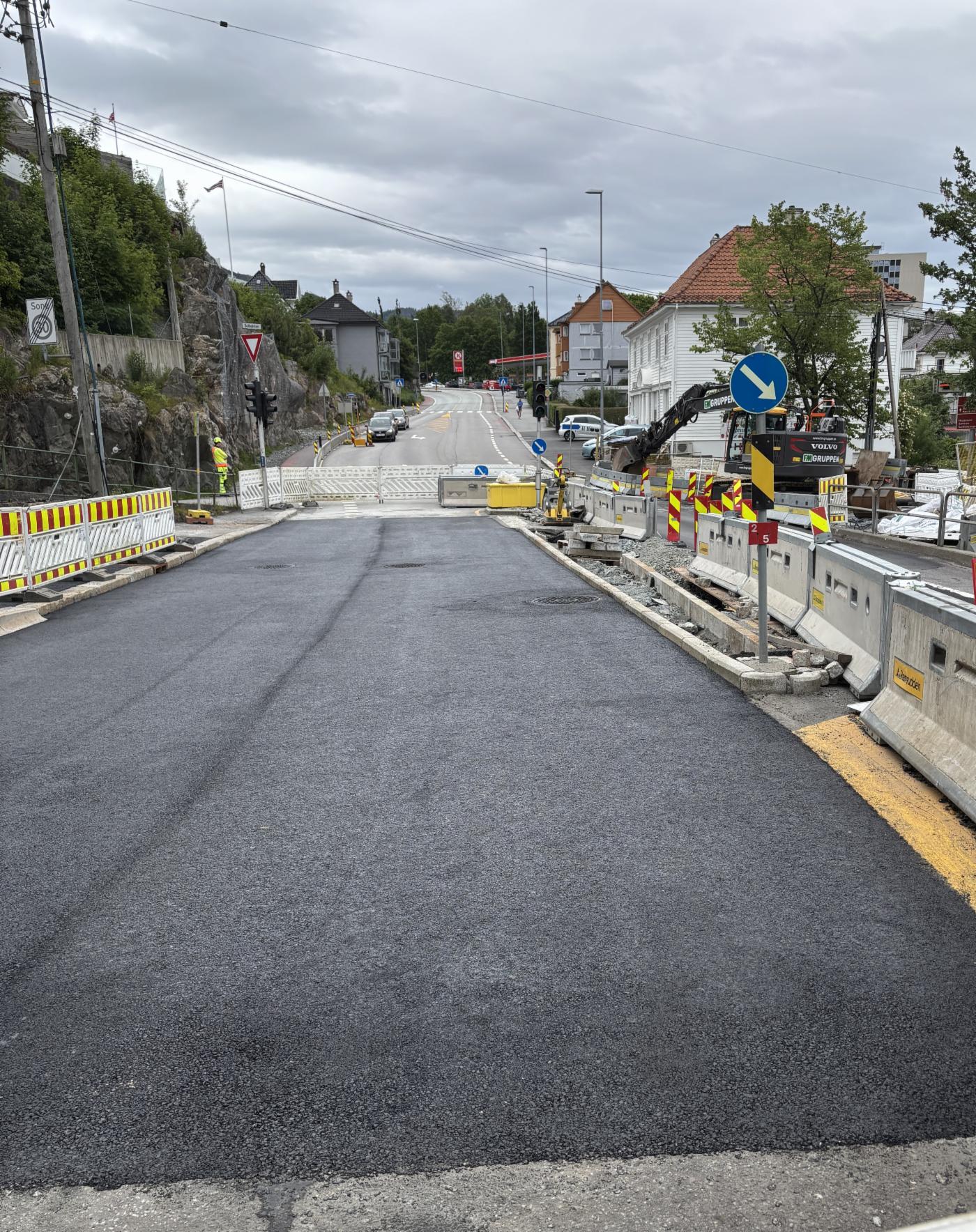

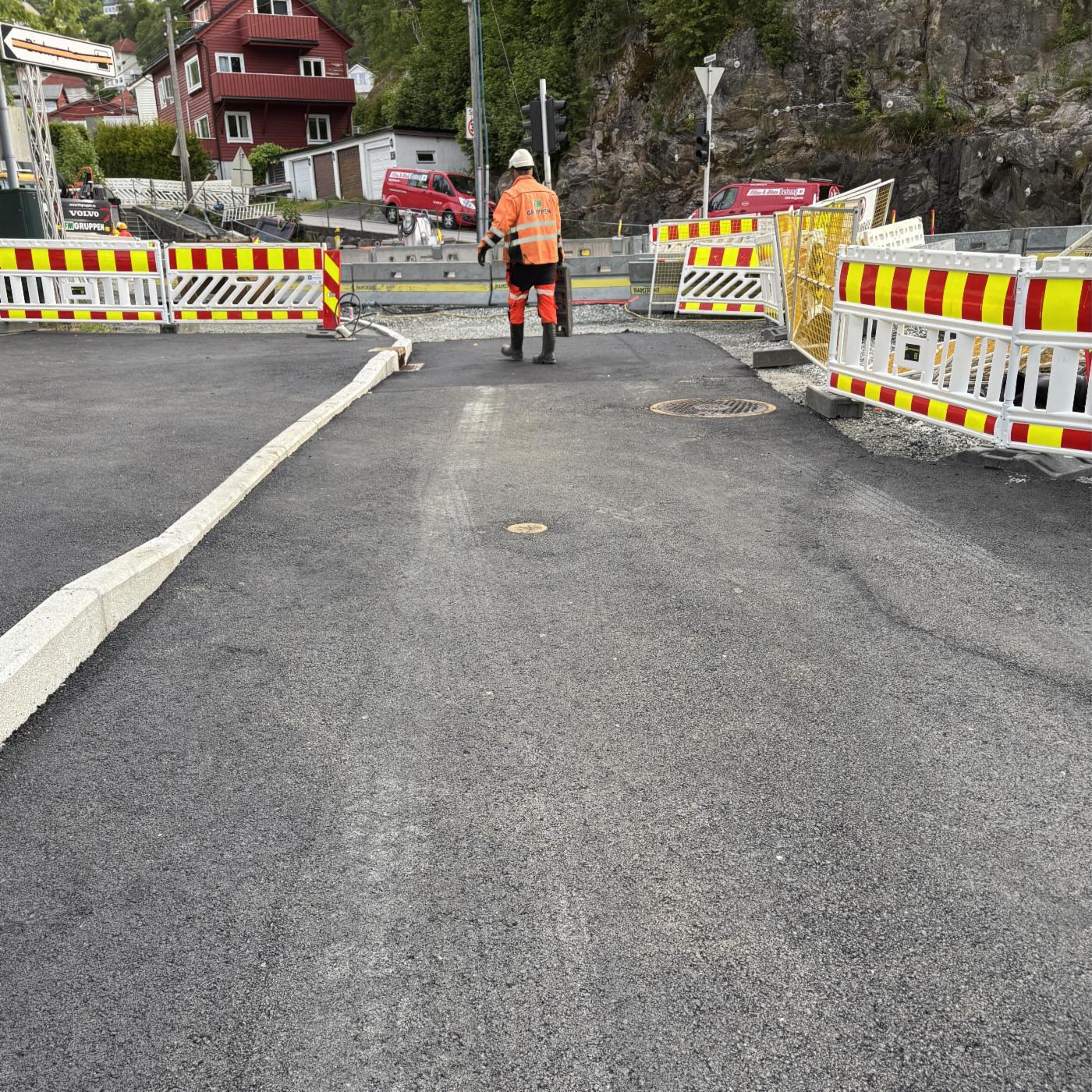

Oppdatering august

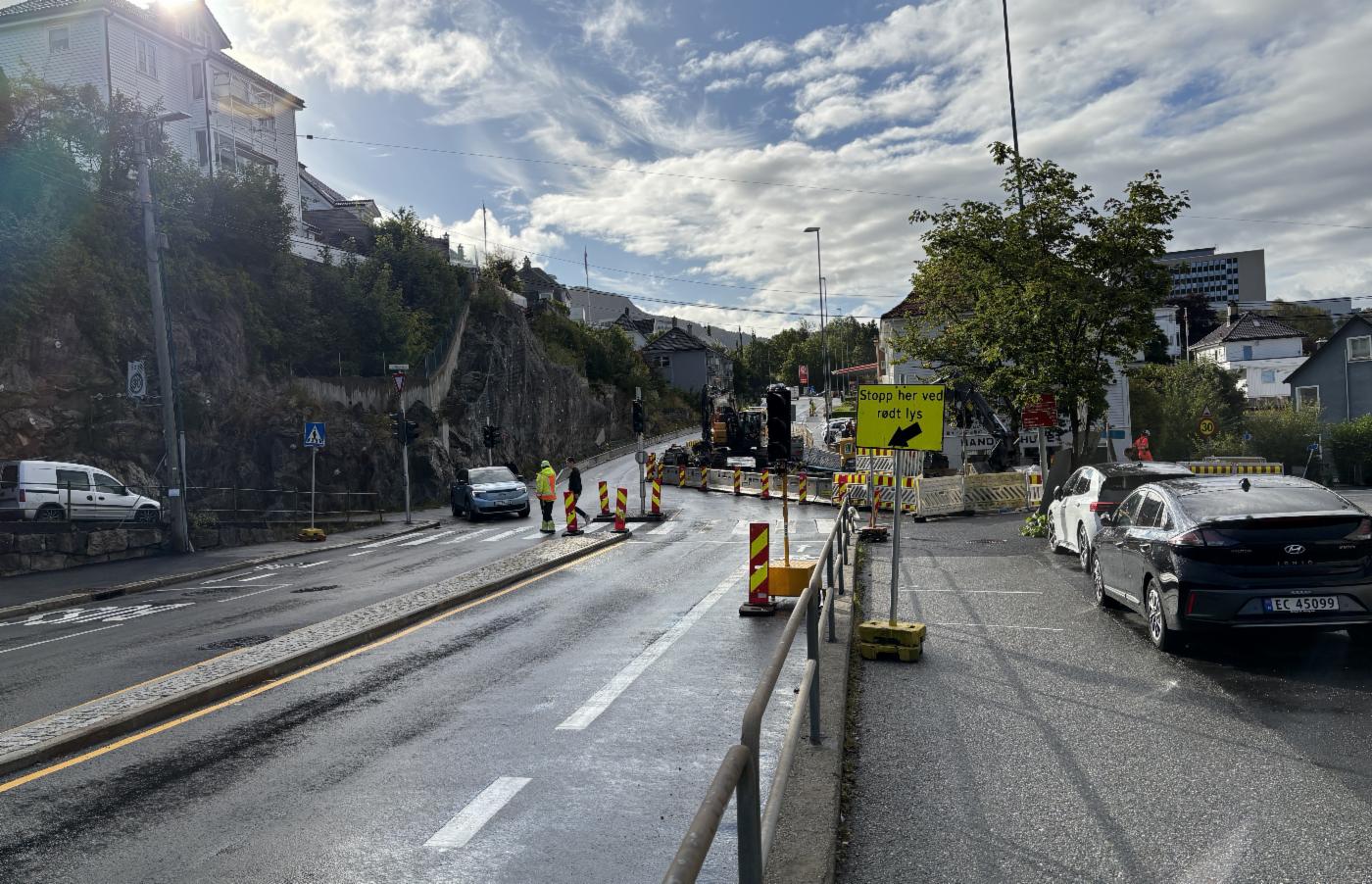

Krysset Helleveien Breiviksbakken
Krysset vil ha både lysregulering og trafikkdirigenter. Fotgjengerovergang vil bli merket så fort været tilsier det.
Bilde: Bergen Vann/Stig Lykken Nygård

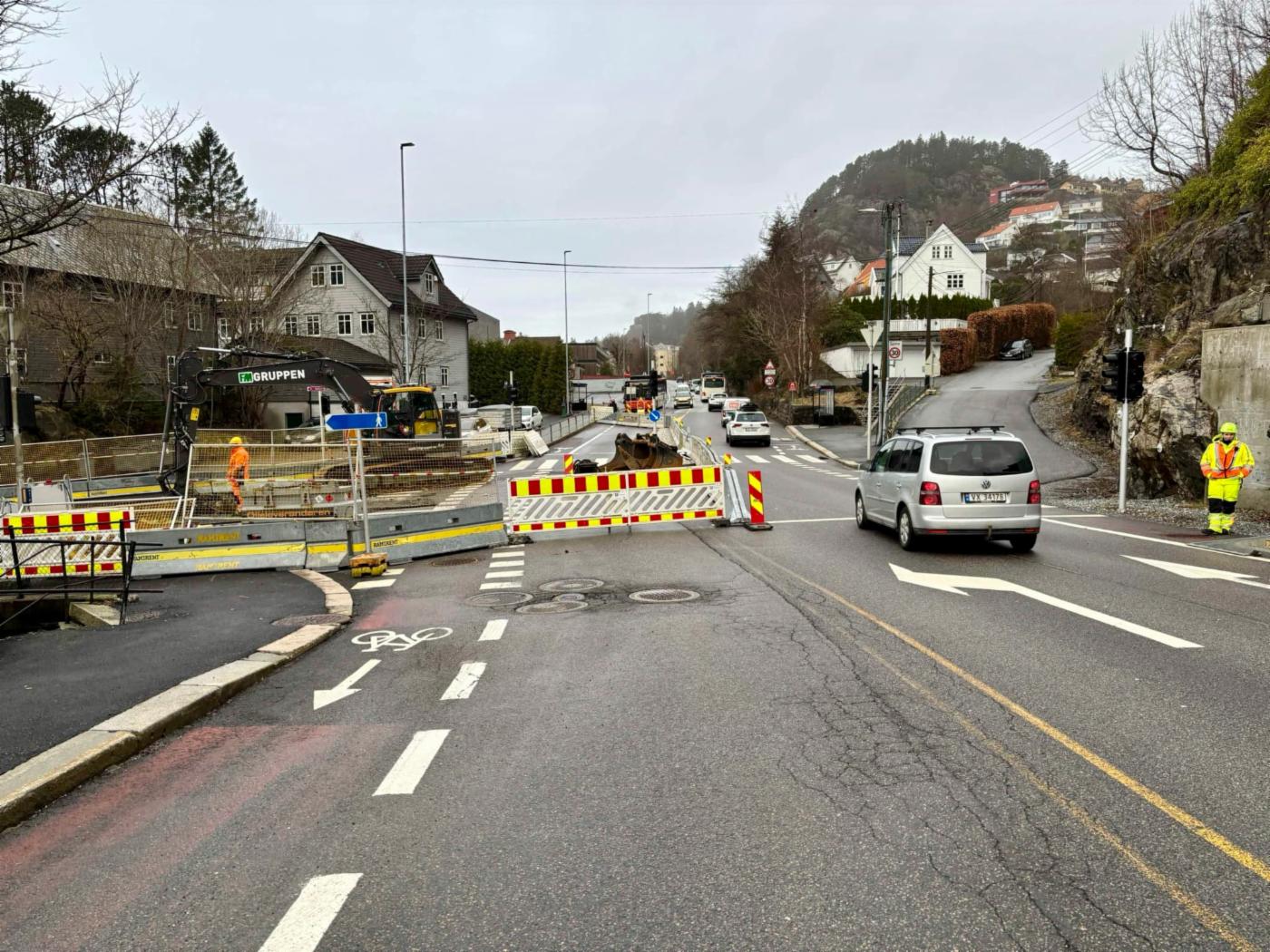

  • Vi fortsetter arbeidet i krysset Breiviksbakken/Helleveien, og vil jobbe oss opp mot Handelshøyskolen. Helleveien er derfor innsnevret til ett felt ved anleggsområdet, med både lysregulering og trafikkdirigenter på hverdager mellom kl 07.30 og 16.00.

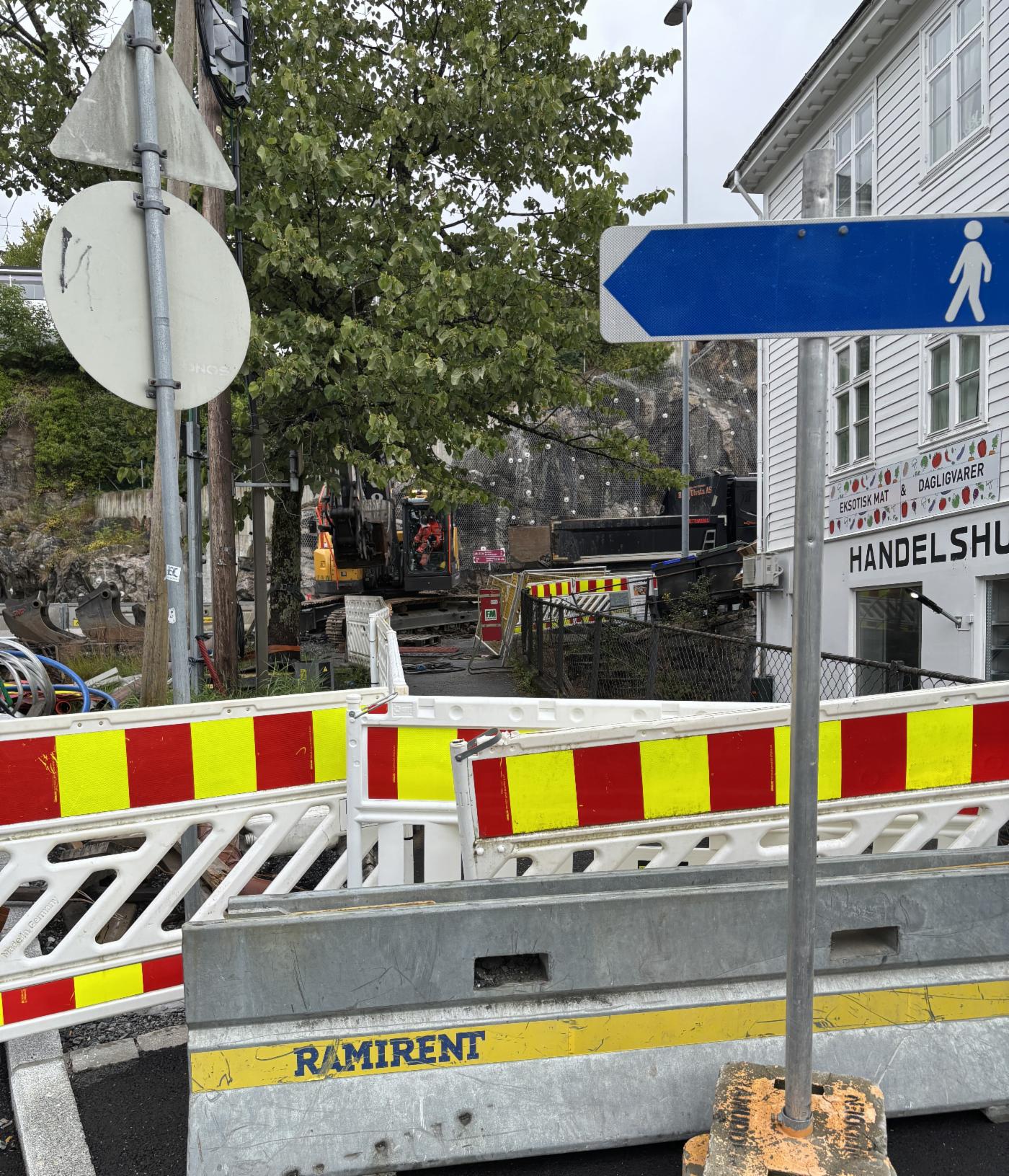

Stengt for fotgjengere
Det er ikke nå mulig for fotgjengere å passere i Breiviksbakken langs Helleveien 44.
Bilde: Bergen Vann/Stig Lykken Nygård
  • Det er nå stengt for fotgjengere i krysset Breiviksbakken langs Helleveien 44. Fotgjengere bes bruke fortau på venstre side av Breiviksbakken.
  • Det er plassert ut trafikkdirigenter ved overgansfeltet som sørger for at fotgjengere kan krysse veien trygt.
  • Trafikklyset utenfor Hellen skole er flyttet noe lengre vekk fra overgangsfeltet for å sikre et mer oversiktlig kryss for både gående og kjørende.
  • Arbeidet i Helleveien er krevende og det tar tid å tilpasse nye mot eksisterende rør, da nye rør ikke har samme form som gamle (eggeformet). Samtidig som vi skifter ut de kommunale rørene, var det et ønske fra fylket om å skifte et av deres eldre sandfang i Helleveien.

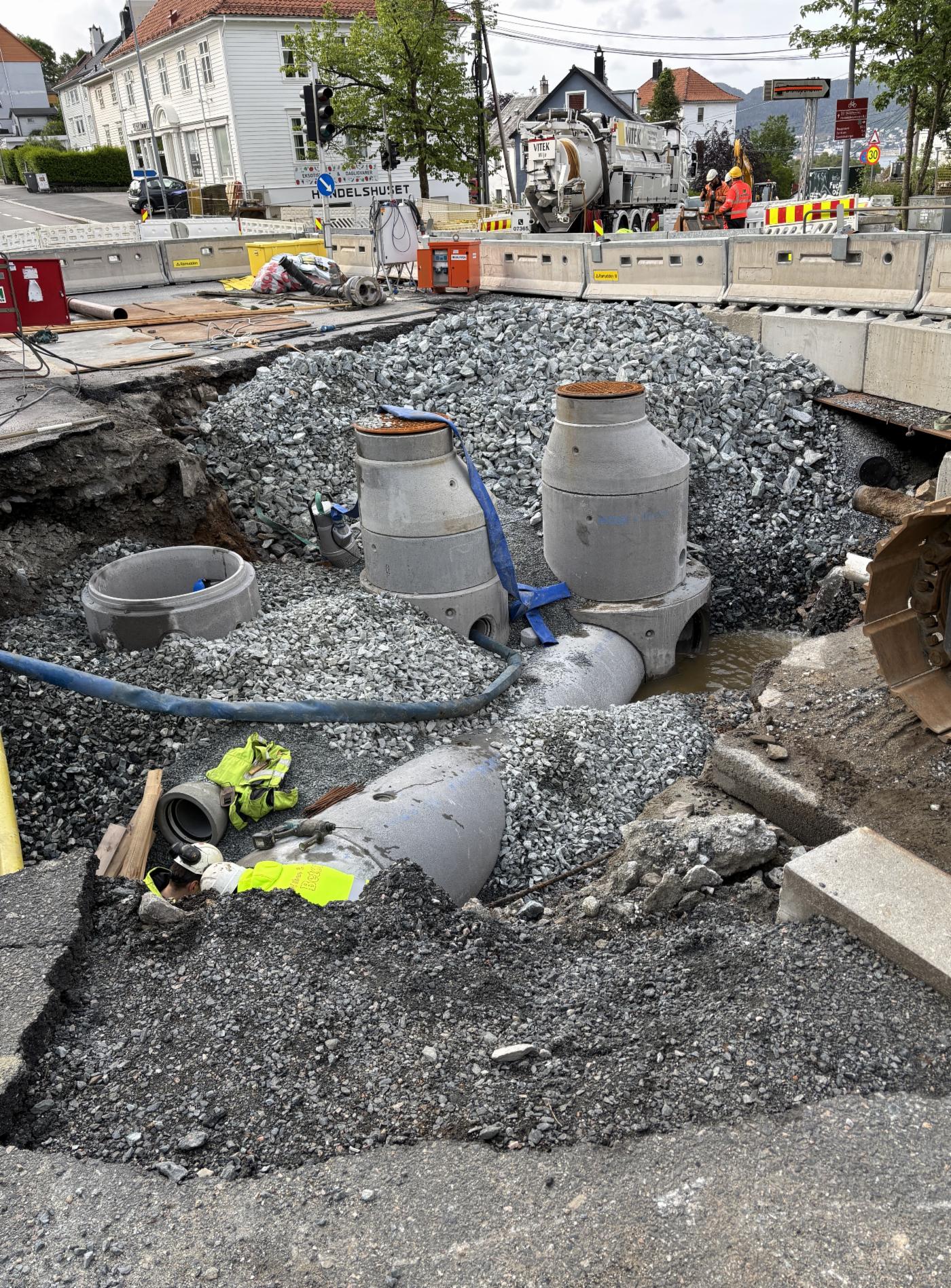

  • Videre må vi ta med oss en kollapset privat spillvannsledning som krysser Helleveien, og som ikke var tatt med i den opprinnelige planen.
  •

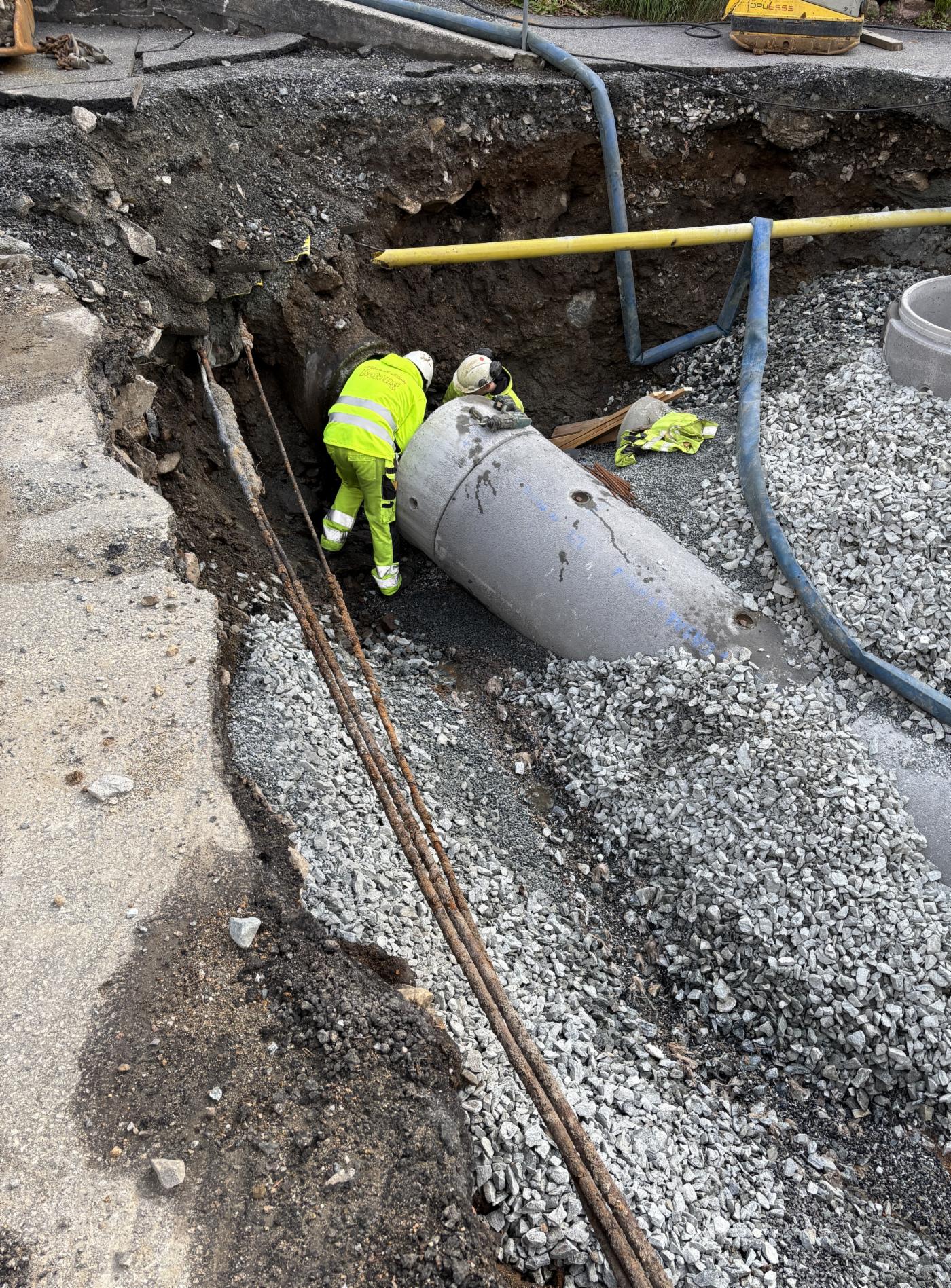

Spillvannsledning
Bilde: Bergen Vann/Stig Lykken Nygård

Prosjektet ligger an til å bli ferdigstilt i løpet av høsten 2025.

Fremdrift

Hele prosjektet vil foregå fra krysset Ellerhusveien/Breiviksbakken opp til Helleveien, samt inn til svingen i Skuldvegen. Arbeidet er delt inn i faser hvor en fase blir ferdigstilt før vi begynner på den neste.

Arbeidstid og støy, støv og rystelser

Anleggsarbeidet vil dessverre medføre en del støy fra gravemaskiner, sprengning og pigging av fjell.  Arbeidet vil i hovedsak foregå mandag til fredag mellom kl 07.00 og kl 17.00.  Beboere vil bli varslet ved sprengning.

I perioder av prosjektet vil det være behov for bore-, pigging- og sprengingsarbeidere, noe som vil kunne forårsake støv, støv og rystelser. Dette arbeidet vil gjøres på en mest mulig skånsom måte med tanke på omgivelsene. Det vil bli utført kontinuerlig kontroll med rystelsesmålinger på utvalgte bygg gjennom hele anleggsperioden.

Rutiner ved sprenging
  • Det plasseres ut vakter for å sørge for at personer, trafikk og dyr ikke kommer inn i risikoområdet.
  • Varsling av fare skjer ved hjelp av en pulserende sirene (min. 1 min).

Utover våre tiltak for å utføre jobben på en mest mulig sikker måte, ønsker vi å be alle som oppholder seg i nærheten av anleggsområdet om å holde avstand når fare signalet er gitt.

Separere avløp og overvannsledning

Separering* av avløp betyr å skille overvann og spillvann (kloakk). Overvannet slippes ut i bekk eller andre naturlige vannveier, og spillvannet ledes til renseanlegg.

Kontaktopplysninger

Vi ønsker et godt samarbeid med berørte huseiere og ønsker at arbeidet kan gjennomføres med så liten ulempe som mulig for beboere i området. Bare ta kontakt med oss i Bergen Vann om det skulle være noe.

Byggherre: Bergen Vann

Prosjektleder: Ronny Røberg, mob 952 93 847, ronny.roberg@bergen.kommune.no

Døgnåpen Vaktsentral Tlf. 55 56 78 15

Meld inn feil til Bergen kommunes døgnbemannede Vaktsentral

Kan vi nå deg?

Vi ønsker å informere direkte dersom det skjer noe viktig som berører deg. Sørg derfor for at vi har oppdatert kontaktinformasjon på deg.

Aktuelle artikler

*Separering av avløp er både økonomisk og miljømessig fornuftig, siden det fører til at en mindre mengde avløpsvann ledes til renseanlegg og renses, samtidig som man unngår utslipp av avløpsvann ved store nedbørsmengder. Pumpestasjoner vil pumpe mindre avløpsvann og reduserer drifts- og vedlikeholdskostnader.
