Målet er å gjøre snarveiene tryggere og lettere å bruke, spesielt for barn og unge som går til skolen og fritidsaktiviteter.
Bakgrunn
Bakgrunnen for prosjektet er Handlingsplanen for gange 2022-2025. I Åsane er det planlagt 17 tiltak, og 11 av disse er enten i gang eller klare for oppstart.
Her er noen av tiltakene som gjennomføres:

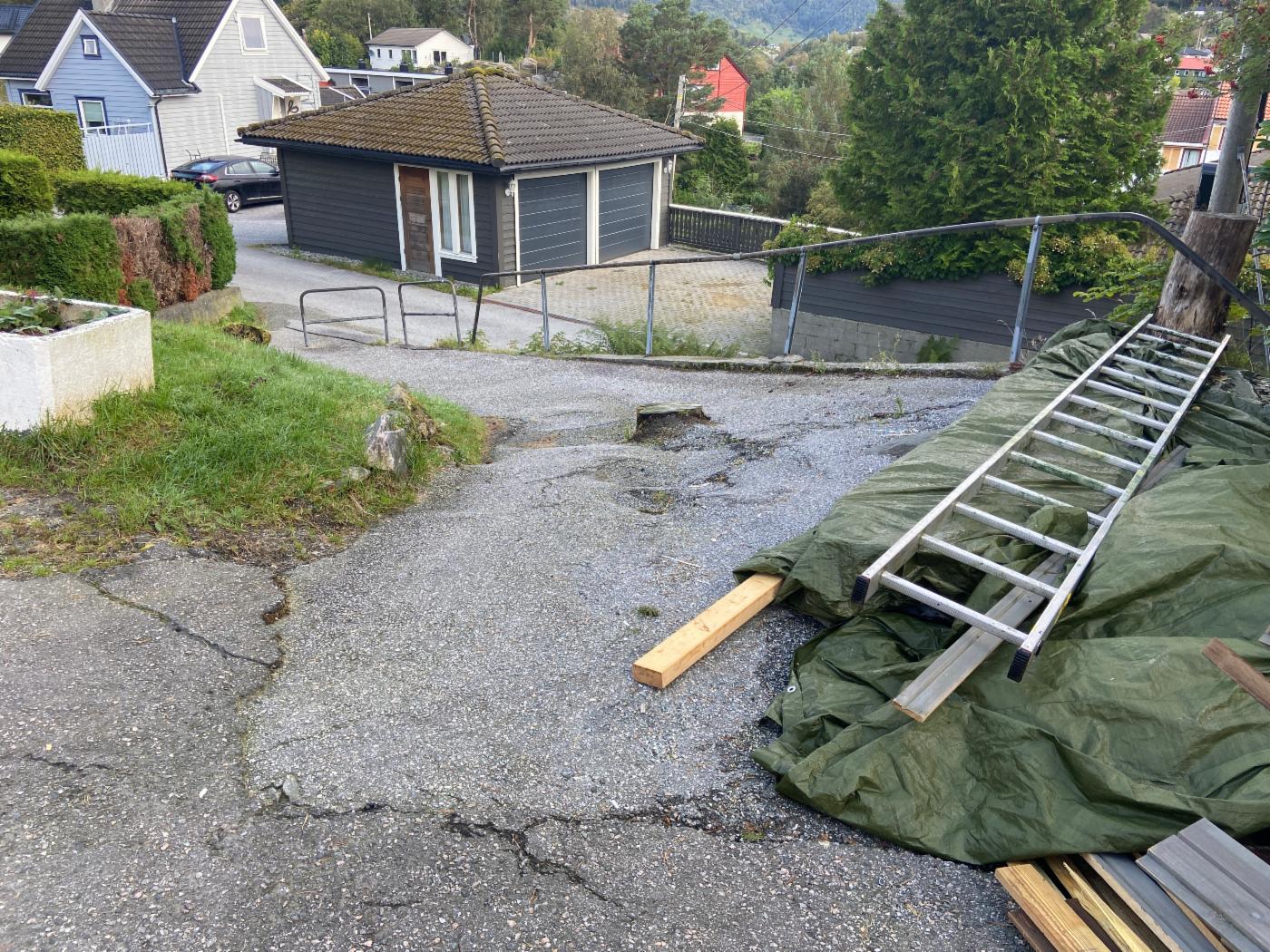

3. Hesthaugveien ved aktivitetshuset og Myrdal borettslag (166 meter)
- Asfalterer opptråkket sti
- Setter opp håndlist og benk
- Forbedrer ramper for barnevogner og rullestoler
4. Hesthaugveien og Myrdalsskogen (75 meter)
- Gjør veien bredere (2 meter)
- Hever veien med 30 cm
- Legger ny asfalt og bedre drenering
5. Haukedalen skole og Prestestien borettslag (191 meter)
- Nytt dekke og bedre drenering
- Håndlister i bratte partier
- Nytt rekkverk på bro
- Bedre belysning
7. Hesthaugveien og Ulsetskogen skole (266 meter)
- Fjerner kratt og busker
- Legger nytt dekke
- Monterer håndlister
- Rydder rundt lyspunkter
10. Tertnes skole + VGS og idrettsbane (60 meter)
- Fjerner trær og røtter
- Legger nytt dekke
- Bedrer vannavrenning
11. Åstveitskogen nr.16 og gangbro i veien Åsamyrane (49 meter)
- Legger nytt dekke
- Monterer håndlist
13. Gangvei mellom Åslia og Rolland skole (75 meter)
- Ny asfalt
- Vegetasjonrensk rundt lys
16. Gangvei mellom Rollandslia og Kollåsskiftet (16 meter)
- Fjerner trestubber
- Legger nytt underlag og asfalt
- Monterer nytt rekkverk
17. Gangvei mellom boligområde i Rollandslia og Kollåsen skole (110 meter)
- Rydder stien for kratt
- Legger ny asfalt der det trengs
- Bedrer belysning i undergang
- Monterer håndlist i bratte partier

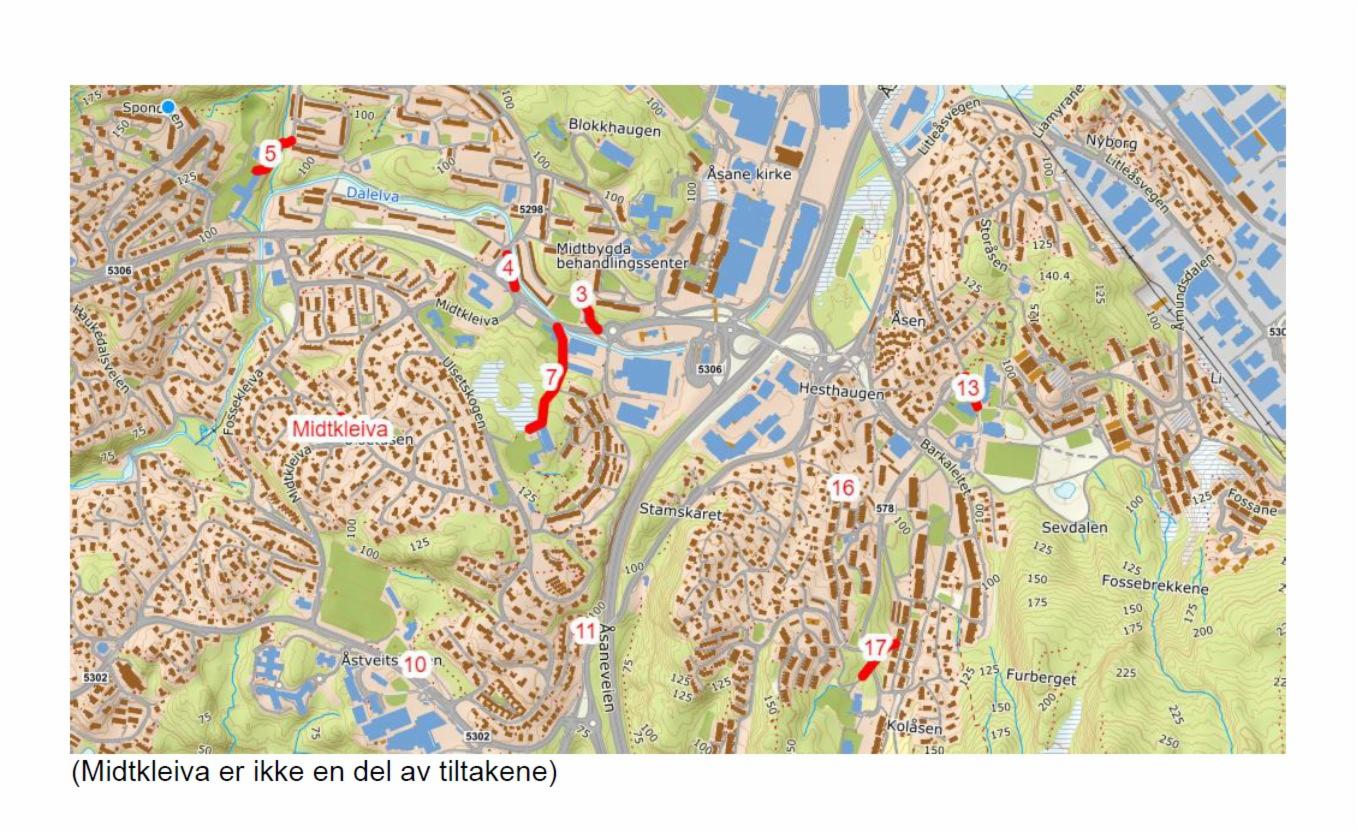

Saudalskleiva (120 meter)
- Rydder opp gjengrodd sti
- Legger nytt dekke
- Setter opp nytt rekkverk
Dette tiltaket er ikke med i Handlingsplan for gange, men vi oppgraderte veien på bakgrunn av innspill fra innbygger. Dette er en skolevei, og sees på som viktig da gående sparer mye tid, og at alternativ bilvei mangler fortau.

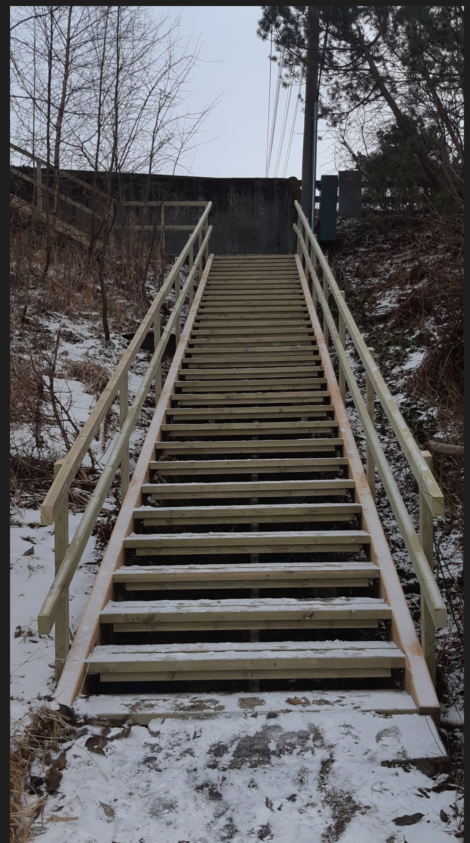

Byttet ut gammel trapp ved Midtkleiva
- En gammel trapp ble byttet ut med ny i desember i fjor
- Den nye trappen har nye fundamenter, trinn og rekkverk
Når skjer dette?
Arbeidet startet våren 2025 og blir ferdig høsten 2025.
Hvorfor gjør vi dette?
I Åsane er det mange store bilveier, som gjør det vanskelig og lite trygt å gå. E39 deler området i to, og det er lange avstander mellom steder. Prosjektet skal gjøre det enklere, tryggere og mer attraktivt å gå – ved å lage bedre gangveier, mer lys, og flere sikre kryss og snarveier.
